气浮设备作为污水预处理的关键设备,通过溶气系统产生微气泡吸附污染物实现固液分离,其安装调试质量直接影响处理效率。以下是详细的选型设计与操作规范:
一、气浮设备安装基础要求
1. 设备基础验收标
基础平面平整度误差需≤5mm,混凝土强度等级不低于 C25,承载力需满足设备总重量(含介质)的 1.2 倍以上。架空安装时,支架挠度应≤L/200(L 为支架跨度)。
2. 场地环境要求
安装场地需预留设备检修空间(四周≥1.5m),远离强磁场干扰,环境温度保持在 5-40℃,相对湿度≤85%(无冷凝)。
二、核心部件安装规范

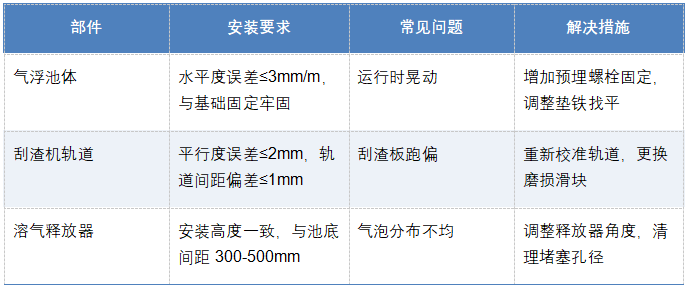

主机安装
2. 管路系统安装
• 溶气水管路采用 UPVC 或不锈钢材质,管道坡度≥2‰,避免存气死角;
• 阀门选用球阀或蝶阀,安装位置便于操作,溶气罐出口需安装止回阀防止回水;
• 管道连接密封采用橡胶密封圈,接口压力测试≥0.6MPa 无渗漏。
三、电气系统安装要点
1. 电控柜需单独接地(接地电阻≤4Ω),电源线截面积按设备额定电流的 1.5 倍选择;
2. 各电机需安装过载保护装置,溶气泵与空压机需实现联动控制;
3. 液位传感器安装在气浮池中部,距离池壁≥300mm,避免水流干扰检测精度。
四、调试前准备工作
1. 设备检查
清理池内杂物,检查刮渣机链条松紧度(下垂量≤5%),溶气罐安全阀起跳压力设定为 0.6MPa;
2. 介质准备
准备清水或处理后废水作为调试用水,需提前检测水中 SS≤100mg/L,避免堵塞释放器。
五、试运行调试流程
1. 空载调试
• 点动各电机检查转向,刮渣机运行速度调整为 1-2m/min,确保换向灵活无卡顿;
• 溶气系统空载运行 30min,检查压力表波动≤0.02MPa,无异常噪音。

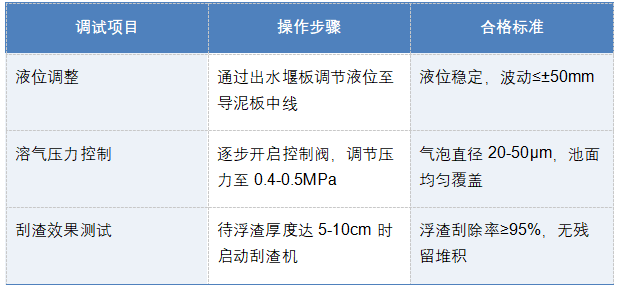

2. 负载调试
3. 参数优化
• 根据废水性质调整回流比(一般 10-30%),COD 去除率低时可提高至 40%;
• 当浮渣含水率过高(>98%),可降低溶气压力 0.05MPa 或延长停留时间。

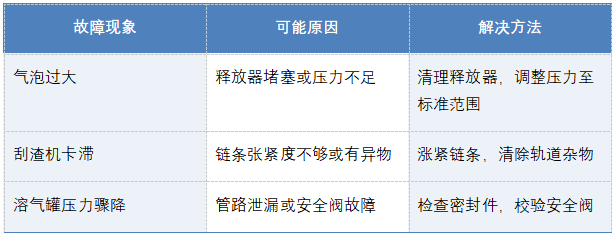

六、常见故障处理
七、验收标准与维护周期
1. 验收指标
设备连续运行 72 小时,处理水量达标(设计流量的 ±5%),出水 SS 去除率≥80%;
2. 维护计划
◦ 每日:检查溶气压力、液位及刮渣效果;
◦ 每周:清理释放器,检查链条润滑;
◦ 每月:校验压力表、安全阀,更换滤油器滤芯。
总结:气浮设备安装需严格控制基础平整度和管路密封性,调试核心在于优化溶气压力与液位参数。通过规范的试运行和定期维护,可确保设备长期稳定运行,满足污水处理工艺要求。
